【令和5(2023)年3月】庁舎建設工事進捗(しんちょく)状況

11 住み続けられるまちづくりを
記事ID:0049060 更新日:2023年4月17日更新 印刷ページ表示

 防災拠点庁舎建設工事の進捗(しんちょく)状況をお知らせします。

令和5(2023)年3月

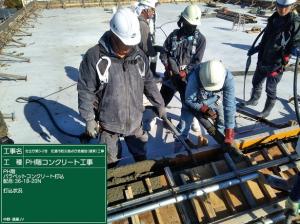

 3月初旬、PH階の躯体コンクリートが打込みが完了し、
 渡り廊下を含め、新庁舎すべての躯体コンクリートが打ち上がりました!

 流し込むんじゃないんです。 打ち込むんです。

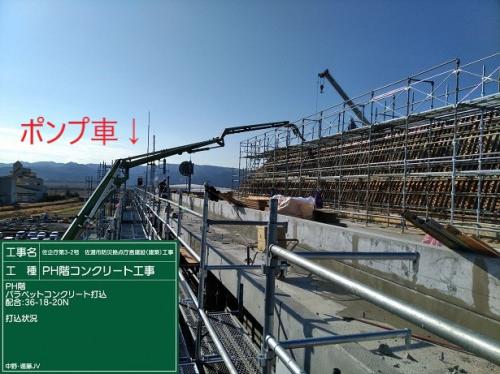

 ※PH階?躯体工事?という方は、過去記事へGo!

 ポンプ車

コンクリート打込 打ち込みます。

 上棟するまでに、

  ・ポンプ車出動    47回
  ・ミキサー車納入   1,120台
  ・生コン納入総量   5045.8立方メートル   を要しました。

 5,000立方メートルと言われてもピンと来ませんが、
 縦25m × 横10m × 深さ1mのプール20個分と言えば
 少し身近になるでしょうか。(ならない)

 ということで、今回はこれまでの写真を見返しながら、
 打ち込まれるコンクリートをイメージしてみましょう。

杭工事

 令和4年 2月 杭工事

基礎工事

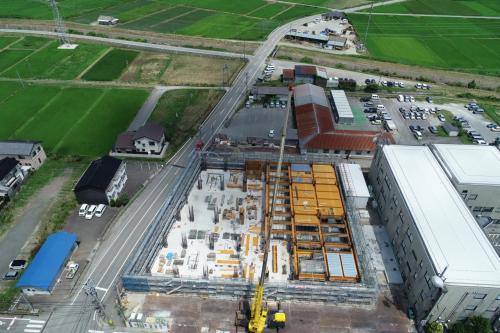

 令和4年 4月 基礎工事

1階躯体工事

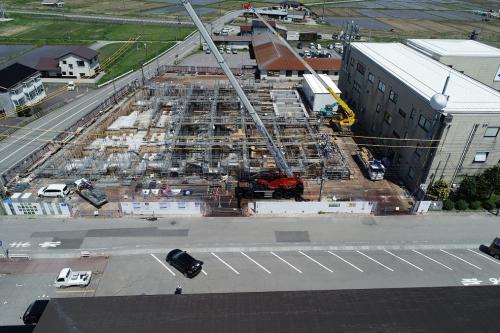

 令和4年 7月 1階躯体工事

2階躯体工事

 令和4年10月 2階躯体工事

ミキサー車ポンプ車

 令和4年12月 3階躯体工事

 高い所へは、ポンプ車を使ってコンクリートを送ります。

令和5年3月

 令和5年 3月 全ての躯体コンクリート打ち込み終了!

 コンクリート打設は躯体工事の肝と言われます。
 土台が出来ないとすべての計画が遅れるため、綿密な計画や手配が必要となります。
 結構な音がするため朝早くから行われることも多い工程にも関わらず、
 雨量によっては中止となる場合も…。

 改めて業者の皆様に感謝。

 さて、躯体工事を終えた部分からは、内装工事や電気工事が進んでいます。

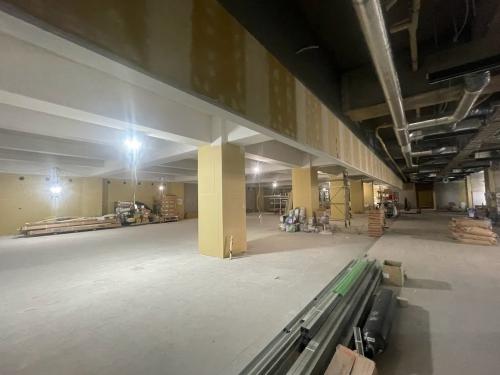

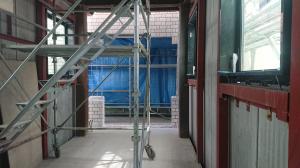

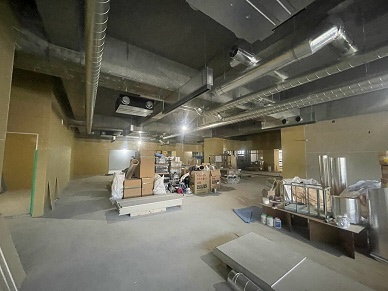

1階進捗

1階 進捗  梁の塗装

2階 進捗

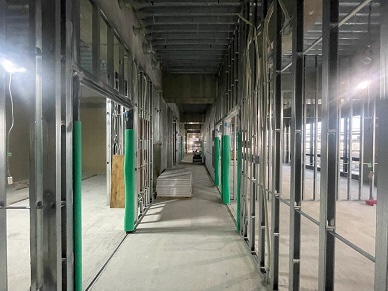

2階 進捗  梁の仕上げ、断熱材吹付、天井の仕上げなど

3階 進捗

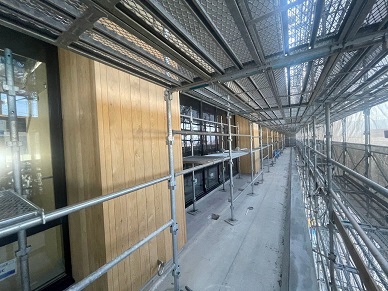

3階 進捗 LGS(軽量鉄骨下地)壁の骨組みが作られています。

外壁 天然木

外壁 天然木:佐渡産アテビを使用した羽目板張り

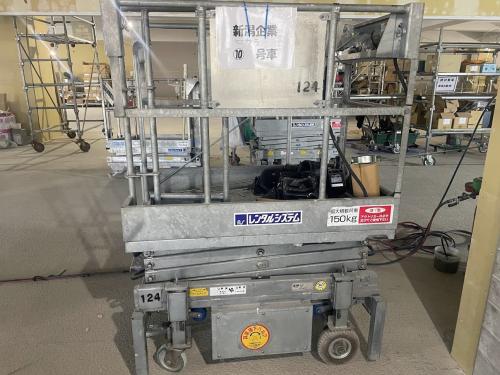

「のぼるくん」

 突然現れましたこの機械 「のぼるくん」といいます。
 高所作業車ではなく、高所作業「台」です。
 電動で上下し、主に天井付近の作業で使用します。

 資格が必要な高所作業車と違い、のぼるくんは資格不要。
 資格不要 = みんな使える = みんなのアイドル
 アイドルが1台じゃ喧嘩になります。

 ということで今月のクイズ。

 【のぼるくんは現場に何台あるでしょうか(3月時点)】(正解は最後)

(写真提供:中野建設工業・遠藤建設特定共同企業体、株式会社ユアテック様 令和5年3月撮影)

 最後に少しだけ4月の状況をご紹介します。

渡り廊下外壁

 4月入り、渡り廊下と現庁舎をつなぐ工事が始まりました。

(↑ 3月写真 現庁舎壁 穴あけ前)

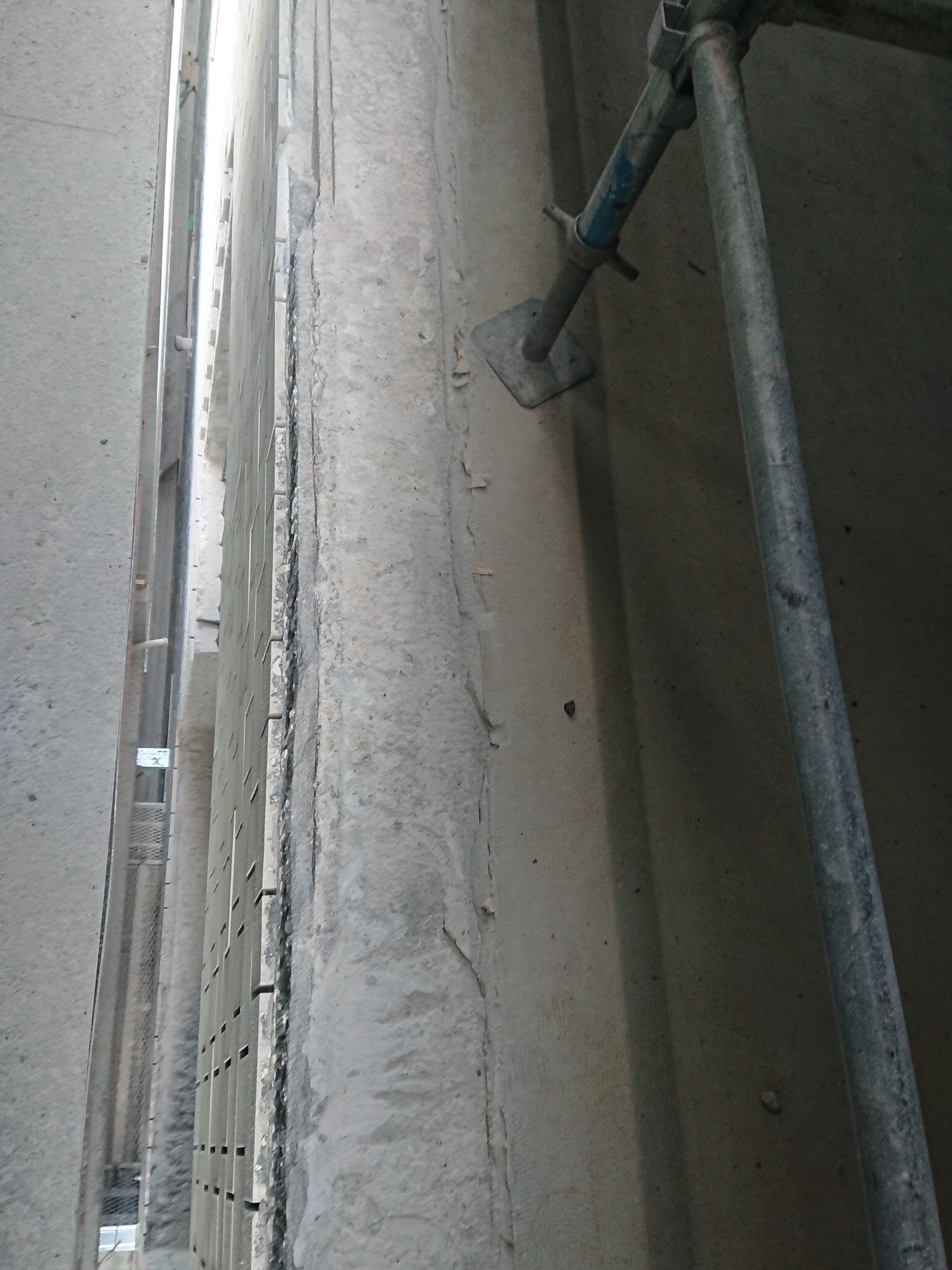

(↓ 4月写真、現庁舎壁 穴あけ後)

壁貫通  壁近影

3階の未接合部分(高所苦手な方は注意) [その他のファイル/2.42MB]

 穴あけやタイル剥がし作業はどうしても大きな音が出てしまうため、
 出来るだけ休日や早朝に作業していますが、日中に作業することもあります。
 市民の皆様には騒音等でご不便をお掛けしますが、何卒ご理解をお願いします。

 クイズの答え  「31台」  でした!
